Nazadnje objavljeno

Zaključena izvedba ureditev za zmanjševanje poplavne ogroženosti v Občini Mežica

Aprila 2024 so v občini Mežica uspešno zaključili protipoplavne ukrepe ob reki Meži in na izlivnih odsekih njenih pritokov znotraj naselja. Namen projekta je zmanjšati poplavno ogroženost območja pomembnega vpliva poplav (OPVP) Mežica.

Gradbena dela so potekala na približno 900 metrih struge reke Meže, od pritoka Škratkovec do brvi pri nekdanjem kopališču. Uredili so tudi izlivne dele Kajžarjevega potoka (sever in jug) ter hudournika pri kopališču.

Projekt je vključeval:

  • delno razširitev pretočnih profilov,
  • izvedbo obrežnih zavarovanj in poglobitev struge,
  • krajinsko ureditve brežin,
  • nadgradnjo gospodarske javne infrastrukture.

Na severnem delu Kajžarjevega potoka so zgradili uvajalni prag, povečali vtočni jašek in uredili iztočni objekt s protipovratno loputo. Na južni strani so odstranili obstoječe kanalete, zgradili novo kineto in razširili vtočni jašek. Hudournik pri kopališču so uredili na 20-metrskem iztočnem odseku.

Posebno pozornost je zahtevala izgradnja novega Roblekovega mostu, ki je nadomestil dotrajanega. Novi armiranobetonski most je širok 10,55 m in vozni pas ter površine za kolesarje. Most s 17,86 metra dolgim razponom temelji na pilotih in omogoča nemoteno odvajanje visokih voda.

Zaradi prostorskih omejitev so vodotok lahko revitalizirali le deloma. Na izbranih mestih so brežine zasadili z avtohtonimi drevesnimi vrstami, dno struge pa poglobili in utrdili z lomljencem, s čimer so izboljšali pretočnost v času nizkih vod.

Na časovni potek izvajanja projekta je vplivalo dolgotrajno pridobivanje zemljišč za izvedbo in obsežen poplavni dogodek v avgustu 2023, ki je povzročil velike poškodbe tako na samem gradbišču kot širšem območju Koroške. Poplave so poškodovale mostove, ceste, komunalno infrastrukturo ter povzročile obsežno erozijo in zamašitev pretočnih profilov. Kljub temu so vsa gradbena dela, z izjemo omenjene prekinitve, potekala skladno z načrti in časovnico.

Projektno dokumentacijo je pripravilo podjetje HIDROPRO, Zoran Fujs s. p., gradbena dela je izvajalo podjetje PROHAUS d. o. o., nadzor pa je zagotovilo podjetje Projekt d. d. Nova Gorica. Vrednost pogodbenih del je znašala več kot 5,4 milijona evrov. Glavni financer je bila Direkcija RS za vode, gradnjo Roblekovega mostu pa sta sofinancirali Občina Mežica in Direkcija RS za infrastrukturo.

Zaključeni ukrepi predstavljajo pomemben prispevek k večji varnosti prebivalcev in izboljšani poplavni zaščiti središča Mežice.

Projekt sofinancirata Evropska unija iz Evropskega sklada za regionalni razvoj in Republika Slovenija.

Avtorji besedila:
Mag. Petra Kralj
Nastja Skušek

Fotografije:
mag. Petra Kralj
Jernej Perdan
DRSV

Deli

Časovnica Mežica

July 2025

August 2023

July 2023

November 2022

Podpisana pogodba z izvajalcem gradnje protipoplavnih ureditev na območju Občine Mežica

Protipoplavni ukrepi na območju občine Mežica so predvideni vzdolž vodotoka Meža in na nekaterih njegovih pritokih v samem naselju Mežica. Cilj projekta je izvedba vseh potrebnih ukrepov za zmanjšanje poplavne ogroženosti na območju pomembnega vpliva poplav (OPVP) Mežica in sicer na pretoke Q100 ob zagotovitvi minimalne varnostne višine 0,5 m nad nivojem Q100 reke Meže.

September 2022

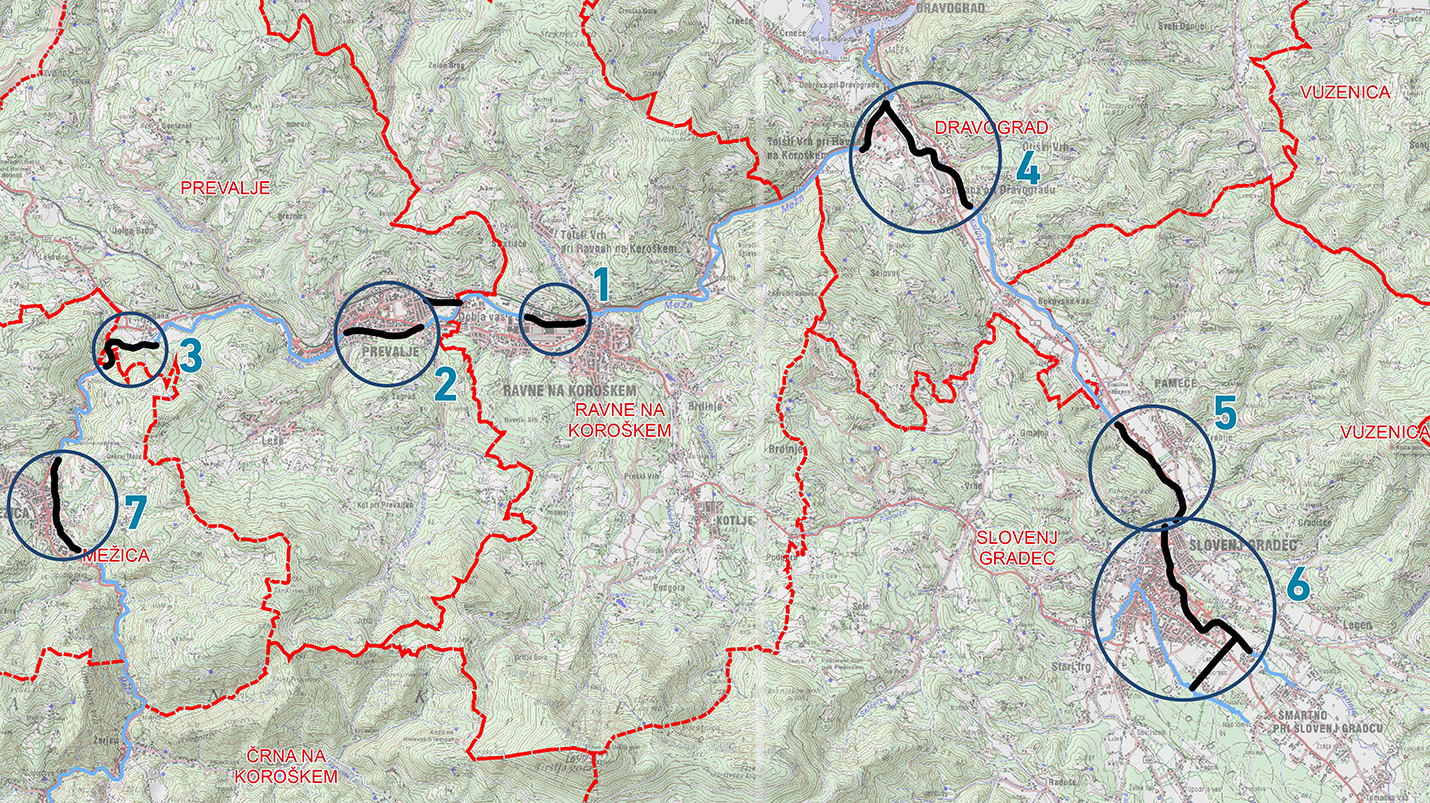

zemljevid
